A koronavírus csapdájába eső energiaprojektek
Lassul a Belene Atomerőmű, a Balkán Áramlat és a görög gázkapcsolat

A koronavírussal kapcsolatos vészhelyzet miatt a kormány mindhárom fontos energetikai projektje elmarad - a Belene Atomerőmű befejezése, a területünkön keresztül az Orosz Török Áramlat gázvezeték építése Balkán Áramlat és Görögország-Bulgária néven. gáz-összekapcsolás, a minisztérium megerősítette.
Tíz napja Boyko Borissov miniszterelnök elismerte, hogy félúton van a Balkán-patak mögött. Múlt szombaton az orosz média arról számolt be, hogy a Rosatomot arról tájékoztatták, hogy elhalasztották a nukleáris projektben való részvételre vonatkozó kötelező ajánlatok benyújtásának határidejét, amely általában május 31-e volt. Temenujka Petkova energiaügyi miniszter erre március végén figyelmeztetett, de akkor azt állította, hogy a "Török Áramlat" és a rendszerösszekötő időben volt.
Hétfőn Jekatyerina Zaharjeva külügyminiszter Szergej Lavrov orosz kollégával folytatott telefonbeszélgetés során biztosította őt arról, hogy Bulgária az év végéig befejezi a Balkán Áramlatot. A Bulgária, Törökország és Szerbia határa közötti 474 kilométeres útvonal első részének teljesítésének megállapodott határideje május 31. Biztosan nem lehet megfigyelni, és célunk az, hogy 2020 végéig a Balkanski Potok útvonalán áramoljon a gáz - kommentálta a Bulgartransgaz a Mediapoolnak.
Az Görögországgal való gázkapcsolatot megvalósító ICGB projektcég kedden a Mediapoolnak elmondta, hogy ők is késnek a koronavírus terjedése elleni intézkedések miatt. Szervezet jött létre, hogy az elhagyás a lehető legkisebb legyen.
Fizikai hozzáférés a nukleáris projekt adataihoz a járvány befejezése után
Az Energiaügyi Minisztérium nem kötelezte el magát olyan új határidő mellett, amelyen belül azok a jelöltek, akik megerősítették részvételüket a Belene Atomerőmű eljárásában, kötelesek benyújtani az atomerőmű befejezésére vonatkozó kötelező ajánlataikat. A jelöltnek - a "Rosatom" befektetőknek, a Kínai Állami Nukleáris Vállalatnak, a Koreai Hidro- és Atomipari Társaságnak, valamint a berendezések szállítóinak - a francia "Framatom" és az amerikai "General Electric" - nem kaptak tájékoztatót a projekt. Öt vállalatnak személyesen kellett megkapnia a dokumentációt, de most elküldik nekik - magyarázta az osztály a Mediapoolnak. Nem világos, hogy mikor lehet fizikai hozzáférést biztosítani azok számára, akik megerősítették érdeklődésüket a projekt teljes adatbázisa, a rajta végzett munka, az eszközök értékelése és az építkezés során eddig végrehajtott beruházások teljes adatbázisa iránt, amely és a technológiai információkhoz való hozzáférés csak a helyszínen és ellenőrzött módon érhető el. Emiatt az ún információs szoba csak a koronavírus elleni intézkedések felszámolása után nyitható meg a pályázók számára, ami nem világos, hogy egyáltalán mikor fog bekövetkezni.

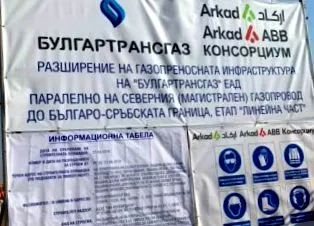

És bár senkinek nincs sürgős szüksége a Belene Atomerőműre, a dolgok másképp vannak a Török Áramlat gázvezeték folytatásával hazánkban. A Bulgária területén áthaladó vezeték kapacitásának fenntartására 2019 elején megrendezett pályázatot követően a Bulgartransgaz szállítási szerződéseket írt alá az orosz Gazprom céggel és a svájci MET-szel. A szerződések szerint a létesítményben az első gázmennyiségeknek 2020. január 1-jétől kellett áramlaniuk. Erre az időre hazánk gázvezetékének első szakaszát tervezték üzembe helyezni, amelyben a meglévő a Bulgartransgaz (BTG) orosz gázszolgáltatásának infrastruktúrája Szerbiába. Teljes kapacitásában az ún A "Balkan Stream" 2021. január 1-jén kezdte meg működését. A lineáris rész építésére vonatkozó szerződés fellebbezése miatt az útvonal első részének üzembe helyezését 2020. május 31-re halasztották.
